10月27日下午,第三公路管理区表示,在胡志明路经过岘港和广义省的路段,由于持续大雨和洪水,发生了多起山体滑坡。

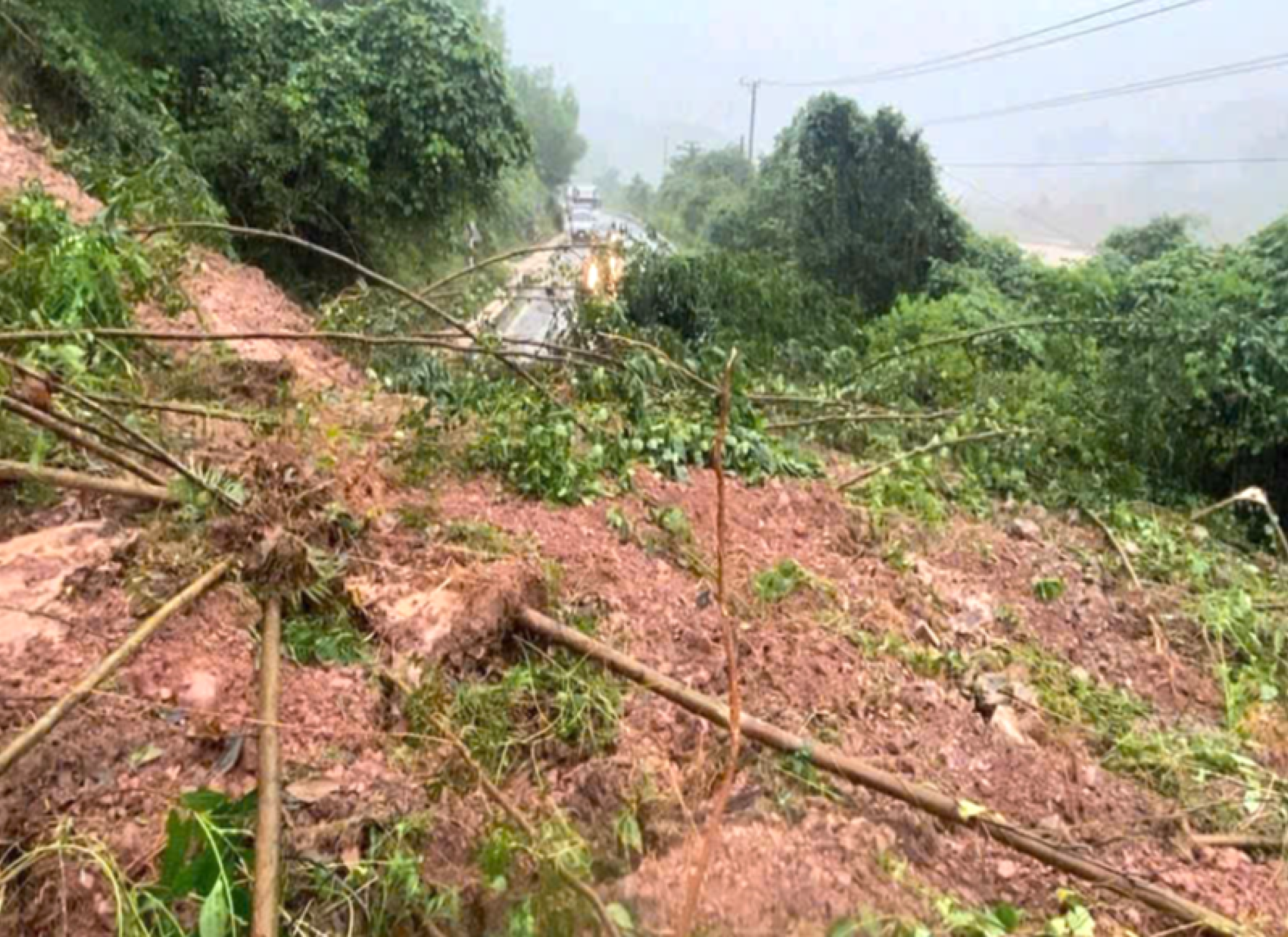

在岘港市: 10月26日约10时,在Km1403+00(福能乡),阳坡发生山体滑坡,土石倾泻到路面,导致交通完全中断。至10月27日14时45分,职能部门已开通一条车道。
同时,在Km1406+600和Km1406+830(也属于福能乡),土石继续滑落到路面,造成堵塞。
至10月27日17时00分,在调动机械和人力清理现场后,该路段也开通了一条车道。
类似情况发生在Km1405+300和Km1345+240,导致该区域交通中断数小时...
![]()
在广义省: 10月26日15时40分,在Km1407+800和Km1407+950(德普罗乡),阳坡的土石倾泻导致纵向沟渠被掩埋。

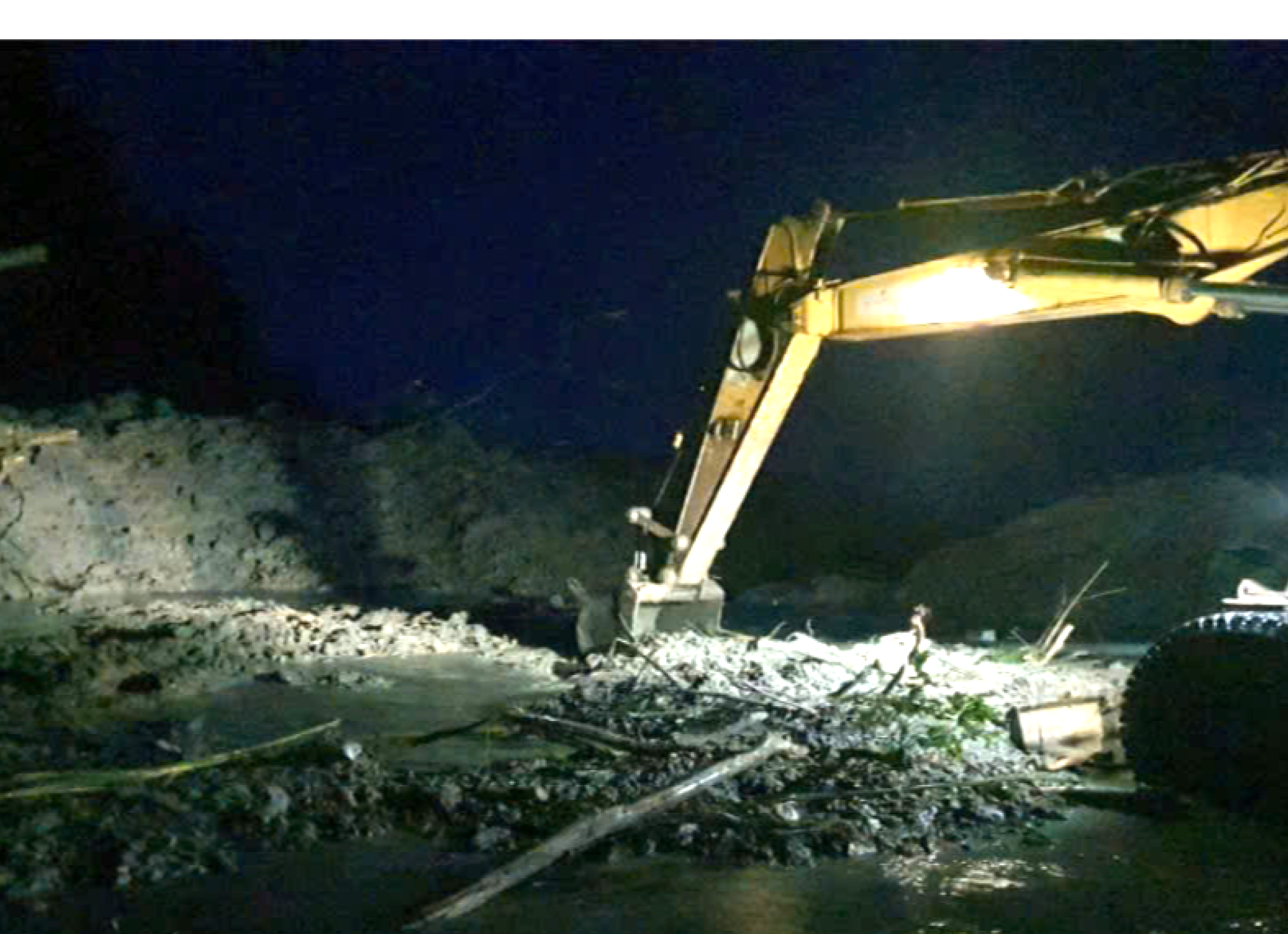

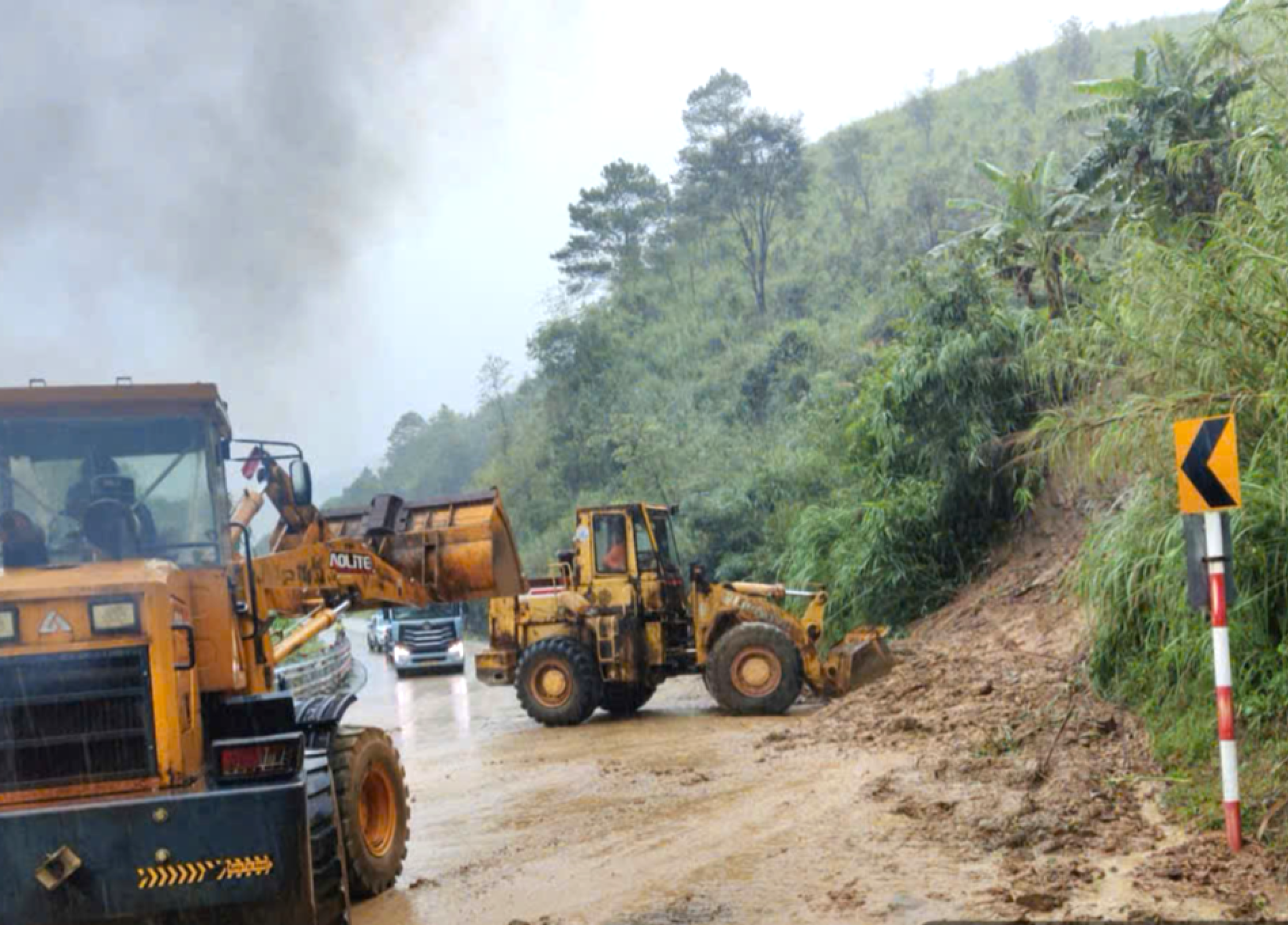

管理单位、定期维护人员已到达现场疏导交通。同时部署车辆、设备和工人紧急清理滑落的土石,至16时16分已开通一条车道。
然而,由于大雨,滑坡继续发生,导致道路完全堵塞。
各单位正在紧急处理,力争在10月27日23时前疏通胡志明路罗索山口区域的滑坡点...
10月26日20时,在Km1408+100(德普罗乡)发生另一起滑坡。至10月27日16时,该路段已开通一条车道。
![]()
据统计,滑坡土石量(在4个堵塞点)位于岘港境内约15,995立方米;广义省(在4个堵塞点)约10,730立方米,同时许多树木倒伏在路上。
![]()
第三公路管理区主任阮清平表示:“目前天气仍在大范围降雨,第三公路管理区已要求各单位集中、紧急清理滑落的土石,以尽快开通一条车道,预计在10月27日23时前完成胡志明路的工作。
同时进行纵向沟渠清淤、疏通排水管道;加强公路检查工作,特别是在关键位置,及时处理拥堵,确保交通畅通”。
(编译:Cici 越南中文社;审校:Woo;来源:Tuoitre)
