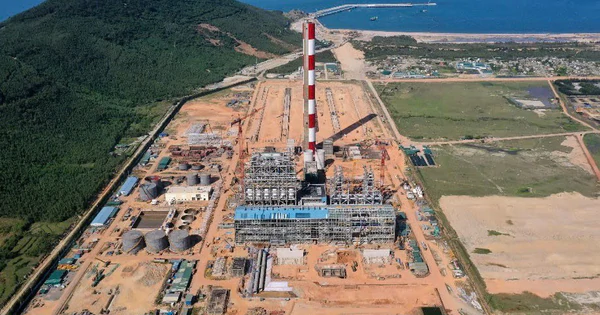

越南电力集团(EVN)10月20日上午在广治省举行广泽二期液化天然气(LNG)电厂动工仪式,同日宣布广泽一期燃煤电厂并网发电。广泽二期总投资超过40万亿越南盾(约合15亿美元以上),由EVN担任投资方,项目位于富泽乡广泽电力中心。

广泽二期装机容量为1612.8兆瓦,采用燃气—蒸汽联合循环技术,以液化天然气为燃料。资金结构为20%自有资本、80%商业贷款,由越南外贸银行、越南工商银行、越南投资发展银行和越南农业与农村发展银行四家国内商业银行联合提供融资。项目建成后预计年均发电约95亿千瓦时,计划2030年投入运行。

广治省人民委员会已于2024年9月4日以第1155号决定批准该项目投资主张及投资方。EVN副总经理阮才英在仪式上表示,项目已完成信贷资金安排、全部用地清拆以及EPC总承包合同的承包商选择与签约。按计划,一号机组将于2030年2月投入商业发电,二号机组于2030年4月投入商业发电。

同日活动上,广泽一期燃煤电厂正式宣布并网发电。该厂装机容量1403兆瓦,总投资超过42万亿越南盾,预计每年供电约84亿千瓦时。阮才英称,一期两台机组已基本建成,累计上网电量6.2亿千瓦时。

广治省人民委员会主席裴黄芳在仪式上表示,EVN在广治建设广泽电力中心是当地能源领域的重要一步,有助于实现全国能源安全目标,并称中心同步建成后将增加大容量电源、提升电力系统的可靠性与稳定性。EVN方面称,将督促项目管理委员会和承包商按EPC合同进度完成二期建设。
