3月16日,庆和省人民委员会的信息显示,相关机构正在继续审查和完善巴艾抽水蓄能电站项目受影响居民的重新安置和生计恢复政策,以确保越南首个抽水蓄能电站项目的实施进度。
此前,庆和省人民委员会已与越南电力集团(EVN)和法国开发署(AFD - 项目贷款单位)的工作组举行会议,讨论与重新安置、生计恢复计划以及社区参与项目实施过程机制相关的问题。
巴艾抽水蓄能电站项目属于政府已批准的重要电源项目清单,由越南电力集团作为投资方。该电站设计总装机容量为1200兆瓦,拥有4台机组,总投资额约21.1万亿越南盾。
根据当地统计,项目实施影响了66户家庭,共341人,其中包括57户拉格莱少数民族家庭。项目所需征用的土地总面积约为48.33公顷。
截至2025年8月27日,对所有受影响家庭的赔偿和补助支付工作已完成,为项目继续推进后续步骤创造了重要条件。

最近,在3月13日的会议上,法国开发署代表提议考虑通过生计恢复计划,为拉格莱少数民族家庭和弱势群体提供更多支持政策,以确保居民在搬迁后能够长期稳定生活。
此外,法国开发署方面还建议建立项目实施过程中的投诉接收和解决机制,同时制定符合资助单位标准和当地现行法规的500千伏输电线路、电站输电线路赔偿政策框架。
庆和省人民委员会副主席郑明煌表示,该省同意这些提议,以确保项目受影响居民的权益。他还建议越南电力集团在制定生计支持计划时,应充分咨询居民意见,基于实际需求,如种植、养殖、职业培训或职业转型。
越南首个抽水蓄能电站

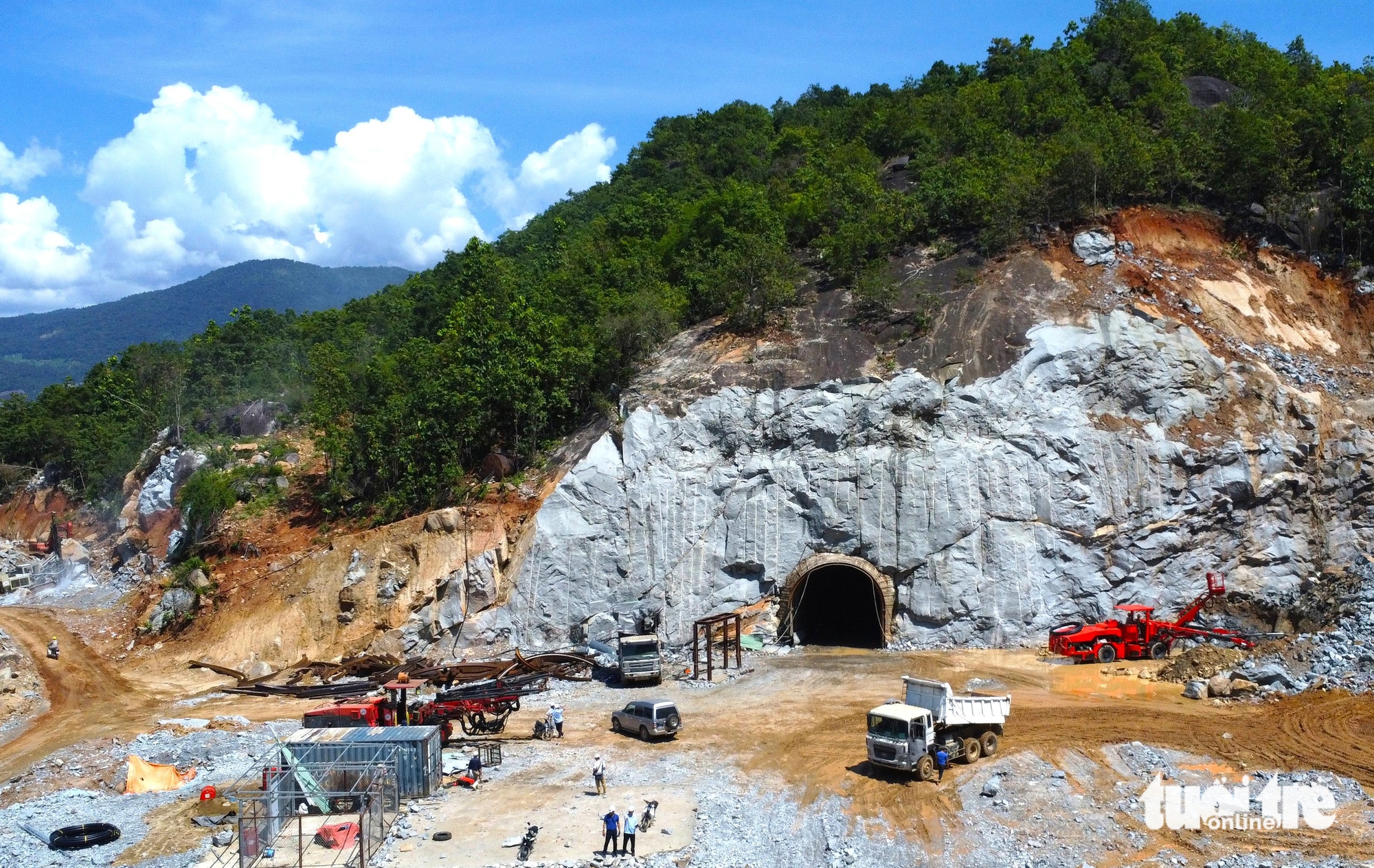

巴艾抽水蓄能电站项目位于巴艾西乡(原宁顺省,现为庆和省),于2025年2月开工建设(第二阶段),是越南首个抽水蓄能电站。

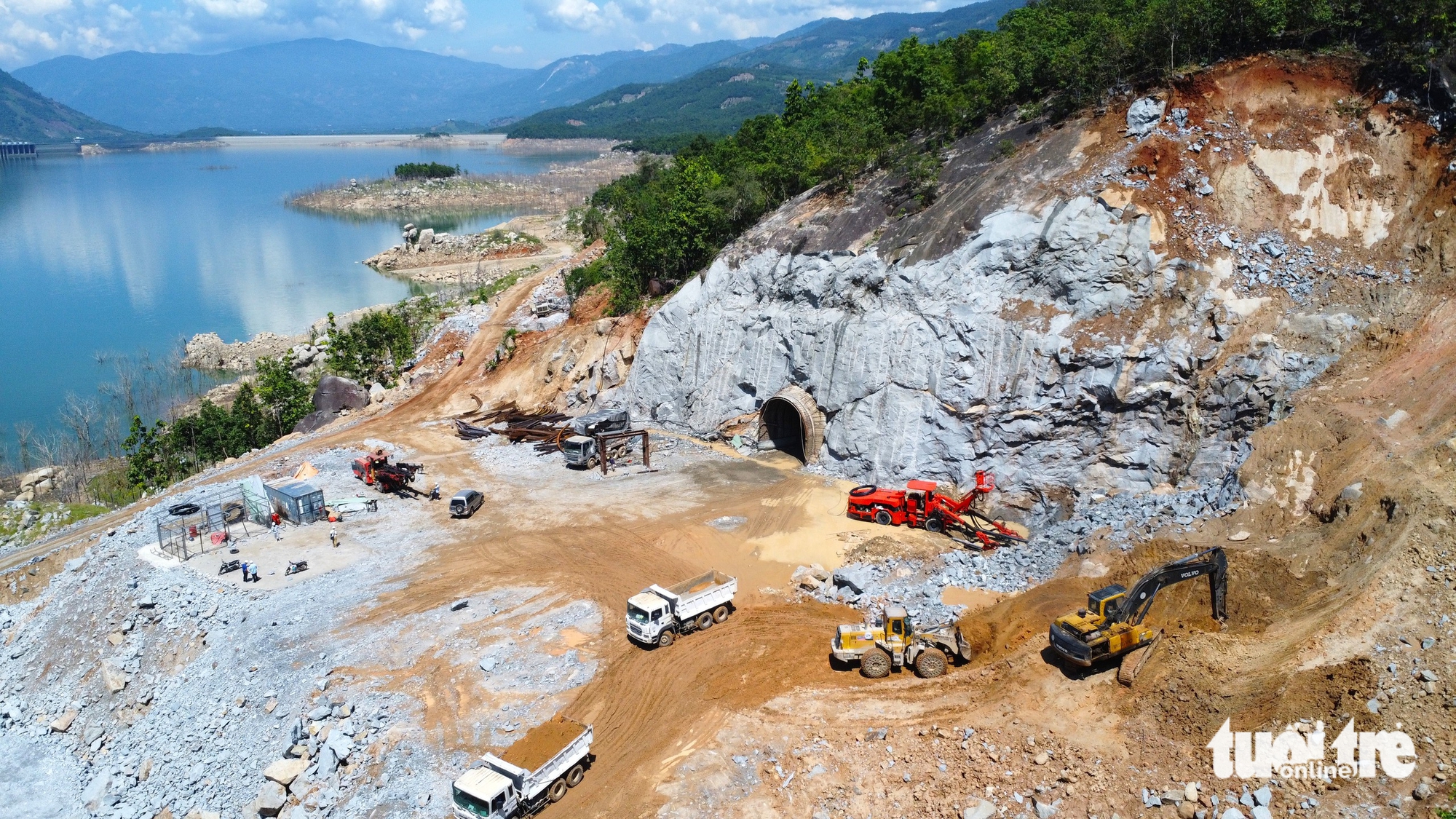

根据设计,该电站按照储能原理运行,当电力需求较低时,多余电力将用于将水从低水位水库(歌莱湖)泵送至高处水库。反之,当电力需求增加时,高处水库的水将被释放以发电。
这种机制有助于调节功率并支持国家电网稳定运行,特别是在风能、太阳能等可再生能源日益增加的背景下。
根据越南电力集团计划,项目首台机组预计于2029年12月完成,最后一台机组于2030年12月完成,整个工程将于2031年5月竣工。
投入运营后,该电站预计将在调节功率和确保国家电网稳定方面发挥重要作用。
(编译:Cici 越南网;审校:Alex;来源:越南中文社)
