寧順核電項目:慶和省建議儘早安排預算以搬遷居民

2026年4月2日,慶和省省委宣教與民運部與省文化體育旅遊廳、省記者協會聯合召開了2026年第一季度新聞通氣會。

在會議上,慶和省工貿廳領導報告了關於寧順1號和寧順2號核電站項目實施情況的專題。

發行2000本核電項目宣傳手冊

寧順核電項目:慶和省建議儘早安排預算以搬遷居民

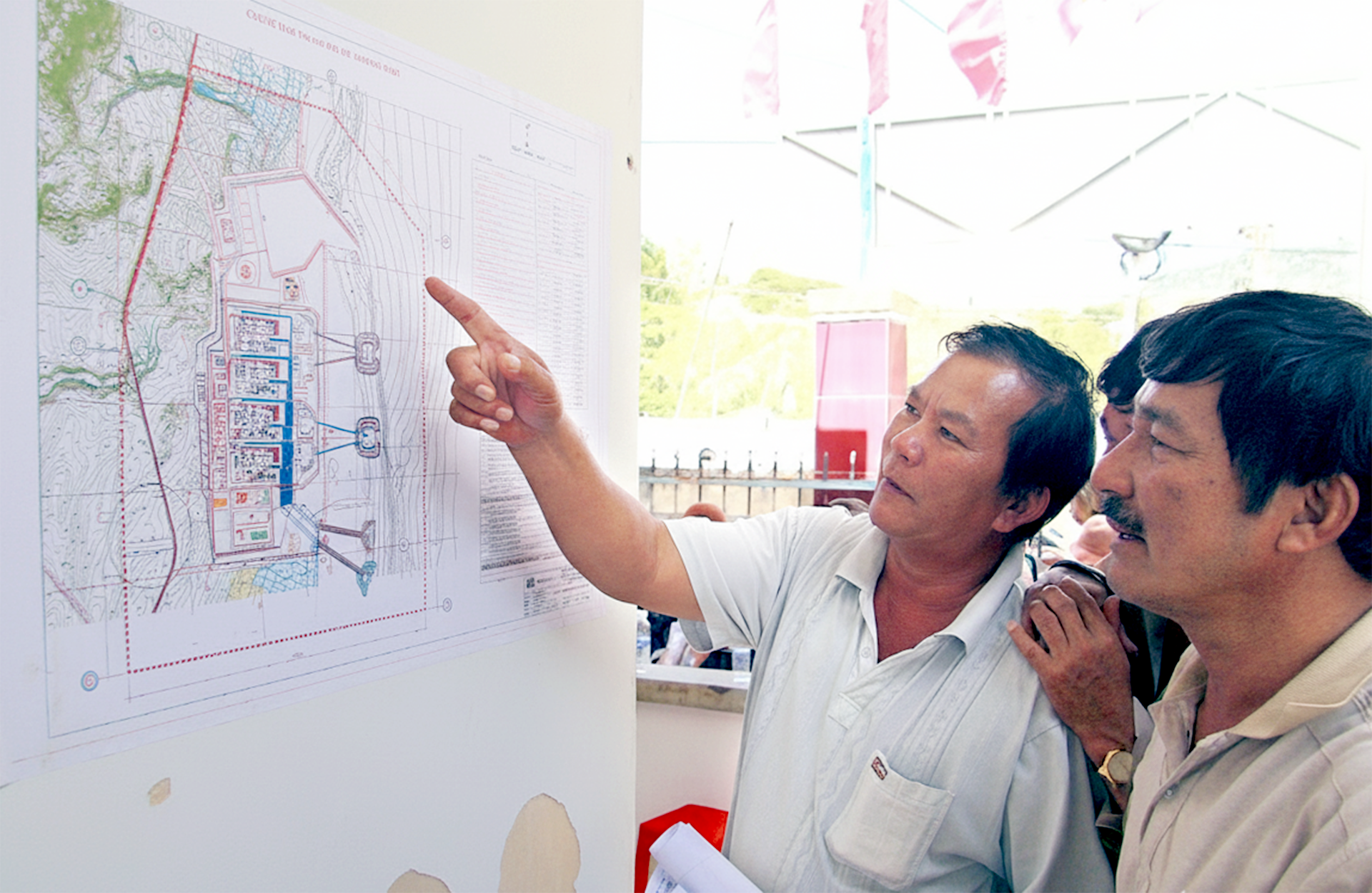

關於寧順1號核電站項目的徵地工作,日先生表示目前已完成了對835/835戶的土地清查核實工作,達到100%,並已公佈了第4批補償方案,涉及15戶/5.3公頃。

已完成確定具體地價以計算補償款,並批准了補償、援助和安置方案。

對於寧順2號核電站項目,目前已完成對534戶/534戶的土地清查和來源確定工作(達到100%),並已根據第189號修訂決議草案對這534戶完成了補償定價。

關於資金撥付工作,目前該省已撥付3236億越南盾,佔2025年分配資金計劃總額3236億越南盾的100%,符合進度和規定。

據日先生介紹,截至目前,慶和省已完成編寫、印刷併發行了2000本宣傳手冊,交付給福定鄉和水海鄉,並與省公安廳合作,在每個核電站區域安裝5個宣傳板,製作了關於核電發展與省經濟社會發展相結合的宣傳視頻。

建議儘早補充和調整部分機制和政策

寧順核電項目:慶和省建議儘早安排預算以搬遷居民

慶和省工貿廳廳長表示,目前該省在應用關於兩個核電站項目的補償、援助和安置的特殊機制和政策方面遇到了法律依據上的困難和障礙。

同時,該省在補償、援助和安置工作方面也遇到了困難,影響了項目進度,並且由於實施進度壓力大而面臨困難。

為了克服上述困難和障礙,加快補償、援助、安置和徵地進度,慶和省人民委員會已向國會常務委員會、政府、中央各部委和行業建議了以下內容:

建議國會常務委員會盡早批准關於補充和調整寧順核電項目投資建設的部分特殊機制和政策。

建議政府總理關注慶和省人民委員會2026年3月5日第3549/UBND號文件,以頒佈特殊決議,解決上述遺留問題,為地方及時解決補償、援助和安置工作中的困難提供法律依據。

慶和省人民委員會還建議財政部儘早考慮安排充足的中英預算資源(超出2026-3030年中期公共投資計劃),以便省人民委員會實施核電站項目的居民搬遷和安置工作。
