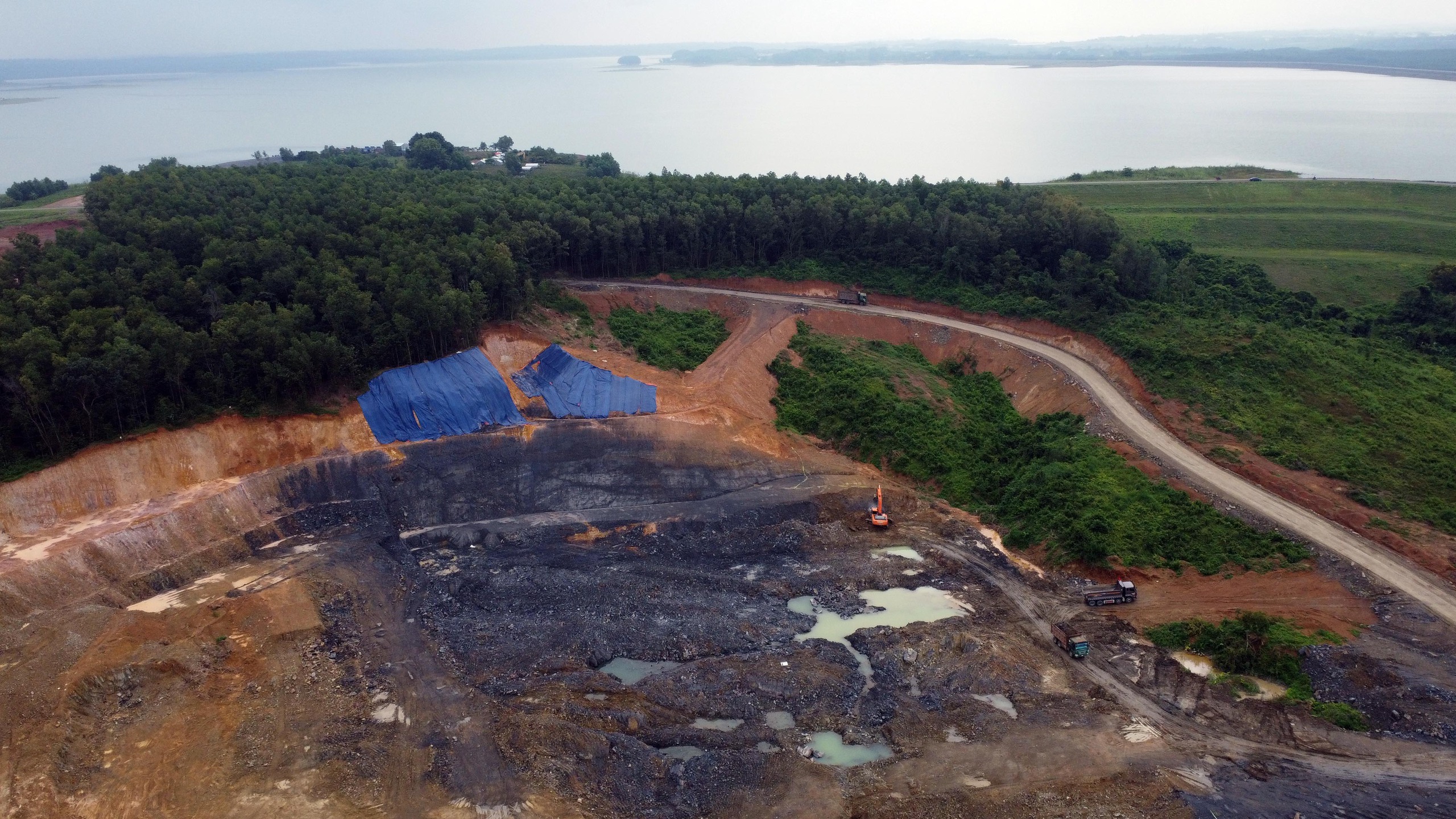

3月12日,同奈省人民委員會副主席胡文河主持召開了與治安水電站擴建項目徵地進度相關單位的會議。
根據第三電力項目管理委員會(越南電力集團 – EVN)的報告,該項目目前面臨一些與場地和材料相關的困難和障礙。
具體而言,主要工程區域的補償和徵地工作因施工壓力管道進入廠區的場地受阻,棄土場已滿,且仍有28塊土地未獲補償方案批准。
孝廉橋項目在橋頭B和引道處尚未移交施工場地。

與此同時,項目在碎石材料供應方面也遇到困難,自3月初以來,機械用燃料(柴油)價格持續上漲,實際採購量僅達到需求量的約三分之一。
為確保2027年發電進度,第三電力項目管理委員會建議同奈省人民委員會指導相關機構緊急處理,爭取在3月份內移交全部清潔場地,以服務於主要工程和孝廉橋項目的施工。
同時,指導農業與環境廳對新港1號採石場提出意見,以加強開採和生產碎石供應項目,並介紹其他一些採石場以補充施工材料來源。
在聽取了治安鄉人民委員會、農業與環境廳的報告後,胡文河先生認為,必要的文件已由省裡充分頒佈,同時已將權限和責任下放至鄉級。
因此,治安鄉人民委員會在執行任務過程中需要更加主動、努力和靈活。

同奈省人民委員會副主席強調,重點項目的徵地工作必須優先處理,爭分奪秒。相關手續需要迅速推進。如果動員和說服工作未能取得成果,則考慮按規定採取強制措施。
關於安置區基礎設施建設項目,胡先生指出,進度需要比普通項目更快,以便儘早將土地交付給居民以穩定生活。在等待安置期間,地方政府需要為受影響的家庭提供臨時住所支持。
胡先生責成農業與環境廳支持地方開展徵地工作,同時協助投資方連接施工項目的材料來源。
治安水電站擴建項目預計於2027年第四季度發電
治安水電站擴建項目由EVN作為投資方,第三電力項目管理委員會直接管理。
項目在約95公頃的土地上實施(同奈省治安鄉),新廠房距離現有廠房約200米。
項目包括以下部分:引水渠、進水口、壓力管道、水電站廠房、廠房後洩水渠、運行道路等,配備兩臺機組(每臺機組容量為100兆瓦)。總投資額近4萬億越南盾。
預計,第一臺機組將於2026年9月完成安裝,並於2027年12月中旬發電。第二臺機組將於2027年1月完成安裝,並於2027年12月底發電。
