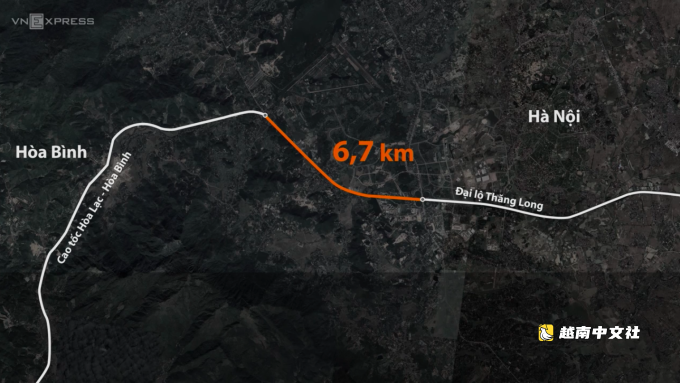

5月3日下午,河內市委書記陳德勝實地檢查了部分項目的進展,其中包括昇龍大道建設項目,該段連接21號國道與河內-和平高速公路。

這是一個A類項目,為特級公路交通工程,於2023年10月10日開工。該道路起點為連接昇龍大道與21號國道(和樂鄉)的苜蓿葉立交;終點連接河內-和平高速公路,位於與文化村路(安春鄉)的交匯處。

連接昇龍大道與河內-和平高速公路的道路預計6月30日前通車

該道路長約6.7公里,包括4座橋梁工程(跨越溪流、橫穿道路)和5座隧道工程(一條主線直通下穿隧道服務於高速公路,以及4條橫穿道路的民生下穿隧道)。項目總投資超過5.2萬億越南盾,由河內市預算和中央預算支持,其中徵地拆遷費用為2.7萬億越南盾。

據項目管理委員會報告,目前101公頃用地中已有超過93公頃移交(達92%)。然而,仍有部分使用者因未收到批准的補償方案,尚未同意全部遷移資產、拆除建築物以移交場地。

連接昇龍大道與河內-和平高速公路的道路預計6月30日前通車

具體而言,尚未完成徵地拆遷工作的有3個區域:K5油庫3.84公頃和C5生產基地0.66公頃;新平村(安平十字路口)和廟十字路口的民房。項目管理委員會要求和樂鄉和安春鄉在5月10日前將剩餘場地移交項目管理委員會,並制定保護計劃,在5月5日前對已移交場地的位置立即施工。

為實現上述目標,市委書記陳德勝要求和樂鄉、安春鄉及相關單位集中完成剩餘面積的徵地拆遷工作,並按時交付施工。此外,相關各部門需緊急安排資金,為項目中需徵地拆遷的民眾建設安置區。

他要求投資方和施工單位力爭在6月30日前實現道路貫通。

連接昇龍大道與河內-和平高速公路的道路預計6月30日前通車

昇龍大道全長30公里,是連接首都中心與富壽省及西北各省的西部放射線高速公路,於2010年10月投入運營,規模為6車道高速公路和兩側並行道路。

河內-和平高速公路全長26公里,於2018年投入運營,設有2條機動車道,限速80公里/小時。2023年8月底,原和平省(現為富壽省)已開會討論將河內-和平高速公路擴建至6車道,設計時速100公里/小時。擴建項目完成後,從和平省到河內僅需約30分鐘。

建議將春山垃圾場改造為公園

瑟拉芬垃圾發電廠項目——春山固體廢物處理區(松善坊)的日處理能力為2250噸,發電裝機容量37兆瓦,總投資超過4.855萬億越南盾。該廠於2025年5月1日開始接收處理生活垃圾,並於2025年7月1日併入國家電網發電。瑟拉芬是越南首個完全由本土企業投資的大型垃圾發電項目。

同樣在春山固體廢物處理區,正在實施阿馬考-成功垃圾處理與發電廠項目。該項目日處理能力為800噸生活垃圾、200噸工業固體廢物和50噸危險固體廢物,發電裝機容量20兆瓦,總投資3000億越南盾。目前,投資方正在組織搬遷、拆除舊設備及廠房、清理場地,以便在條件具備時開工建設,力爭在2027年9月2日前開始接收處理垃圾。

連接昇龍大道與河內-和平高速公路的道路預計6月30日前通車

據投資方介紹,春山固體廢物處理區已填埋垃圾20年,目前汙染十分嚴重,影響了山西市和原巴維縣居民。投資方建議研究春山固體廢物處理區環境改造與恢復項目,目標是將舊垃圾焚燒,將舊填埋區改造為綠色公園和主題公園。

該項目建議研究範圍約186公頃(包括現有春山填埋場及其周邊500米環境影響區域),總投資約2300億越南盾,建議採用BT(建設-移交)合同形式。

市委書記陳德勝高度評價瑟拉芬垃圾發電廠的運營規模,其採用現代技術處理了城市的大量垃圾。該項目為企業、城市和人民帶來了利益,與城市共同實現長期綠色、清潔、可持續的環境保護目標。

關於阿馬考-成功垃圾處理與發電廠項目,市委書記要求相關部門儘早指導企業完善投資手續,按規定推進。目標是到2027年中,河內市將再增加一座垃圾處理與發電廠。

關於春山固體廢物處理區的環境治理問題,陳德勝認為處理填埋場垃圾的建議符合城市保護綠色、清潔、美麗環境的目標。城市支持並委託相關單位指導企業辦理手續實施。

河內市委書記還表示希望投資方繼續關注提高員工生活質量,並在工廠運營過程中始終確保環境綠色、清潔、美麗。

同樣在5月3日下午,河內市委書記還檢查了美池(Đồng Bông 2湖)樞紐湖項目、富都調蓄湖項目以及和樂的河內國家大學的實施進展。
