富国岛APEC大型工地征地压力

“地基建好后,准备安装电塔时,居民竖起围栏,挂上土地纠纷告示牌,阻止施工。”富国岛-南富国岛110千伏输电线路项目指挥长阮春长说。该项目旨在为明年举行的高级别APEC会议服务。

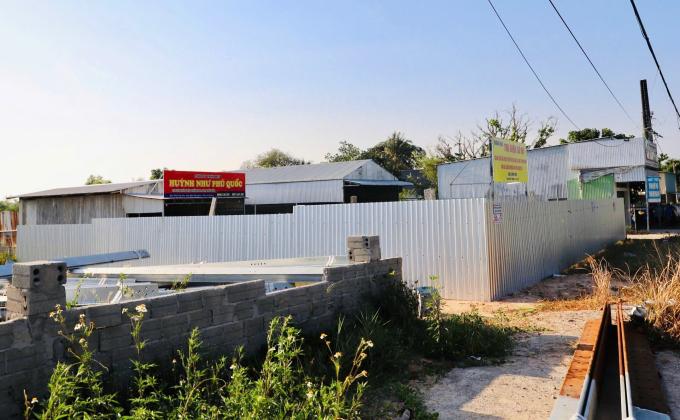

该项目有79个电塔位置,目前仍有7个位置未移交,甚至被重新占用。在第60号电塔(Suối Lớn街区),土地已于去年底移交,承包商已完成地基部分。然而,当转向安装电塔时,一户居民用铁皮围栏围住,封锁入口,理由是影响了后面地块的通道。

“我们陷入多重压力之中。”阮春长说,并表示进度紧迫,而人力有限,单位还需安排人员看守价值超过20亿越南盾的物资。

富国岛APEC大型工地征地压力

不仅是这个项目,为APEC服务的三个电力工程仍未完成征地,尽管计划在11月通电。截至4月中旬,220千伏变电站还有3户未移交;富国岛-北富国岛110千伏线路有43/75个电塔位置未施工。此外,24个位置因林地用途转换手续受阻,而旱季施工时间只剩下不到两个月。

据南方电力总公司称,移交延迟主要是因为线路长,影响多户居民,测量工作量巨大。一些地区的补偿价格低于市场价,导致居民未达成一致,引发长期投诉。

此外,土地变动和手续变化也给管理带来困难。一些地块多次转让,难以确定使用者。对于阻碍施工的情况,强制执行不能立即进行,因为必须经过动员、对话、完善法律文件等多个步骤。

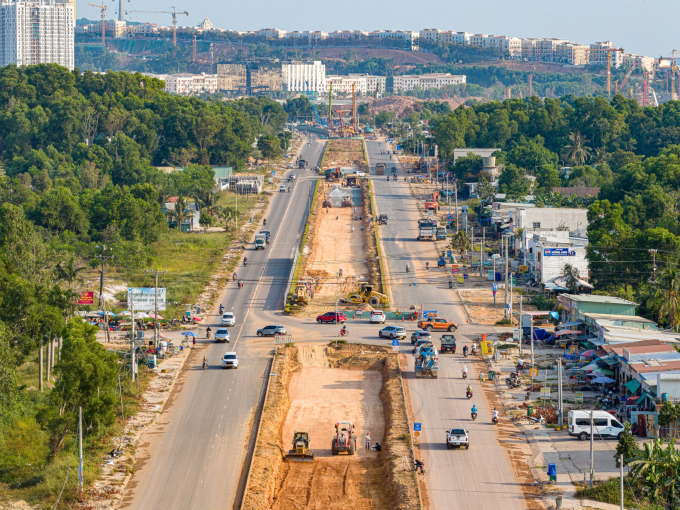

征地也是其他许多重点项目的瓶颈。连接富国岛机场与APEC会议中心的ĐT975线路(规模为10车道)仍有约4公里受阻,其中2.5公里未移交,还有15个违规建筑未处理。

富国岛APEC大型工地征地压力

在城市项目组中,Bãi Đất Đỏ混合城市区仅达到超过46%的净地(总面积超过88公顷中的近42公顷),未满足同步实施的要求。

Sun Group BT项目总监阮进合表示,施工约6个月后,ĐT975线路的许多部分因征地受阻无法同时实施,影响了紧急项目的进度。

据阮进合称,缺乏征地导致施工被分割,无法连续进行;有些路段已开挖但没有填土位置,因为相邻区域未移交,降低了机械效率并增加了成本。项目目标是在明年4月30日前完成,但如果障碍不早日解决,有延迟风险。

为服务2027年APEC,安江省实施21个项目,其中16个项目需要征地,总面积约1,050公顷。收回面积超过912公顷,影响近4,000户居民;约2,906户符合重新安置条件。

富国岛特别行政区人民委员会主席陈明科表示,目前最大的困难是重新安置政策,因为许多人在农业用地上建房。这也是当地多年来存在的现状。根据规定,这些情况没有重新安置政策。如果搬迁、拆除,居民将无处可住。

“超过1,000户属于这种情况,这是一个非常棘手的问题。”陈明科说,并补充说目前土地基金仅满足约100个临时住所名额,而重新安置区正在建设中。

富国岛建议上级部门考虑为这一群体制定重新安置机制,同时动员投资者提供资金,让居民早日移交土地。长期来看,当地提议为低收入人群开发社会住房。

此外,政府还加强动员,与每户居民直接对话以解决障碍。同时,电力、电信、供水等基础设施冲突也正在由当地协调处理,预计将早日完成。“我们正在努力确保进度,尽量减少对承包商的影响。”陈明科说。

(编译:Eric 越南网;审校:Fang;来源:越南中文社
